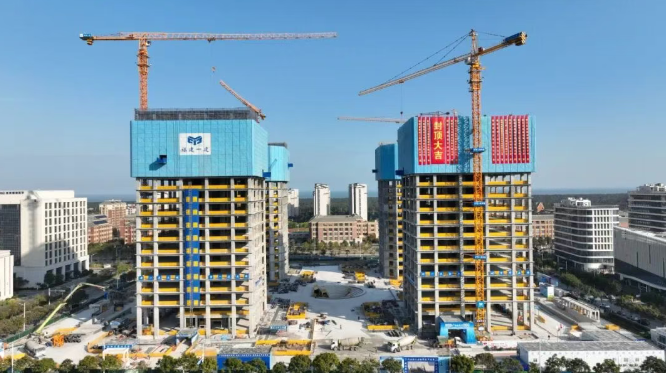

2月22日前后,兴业银行金融科技产业园项目主体结构全面封顶,累计完成总产值达5.5亿元,为项目全线推进注入强劲动能,也为后续建设筑牢坚实基础。

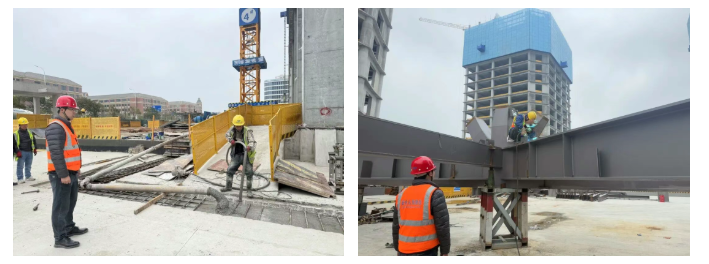

“在施工过程中,我们运用了运用智慧建造与BIM技术进行三维建模,优化施工流程,有效缩短交叉作业时长。在建设高峰期,项目投入近千名劳动力,采用‘两班倒’模式实施24小时不间断作业,达成钢筋绑扎、钢柱安装、模板支护、叠合板安装、混凝土浇筑等工序的无缝衔接。”

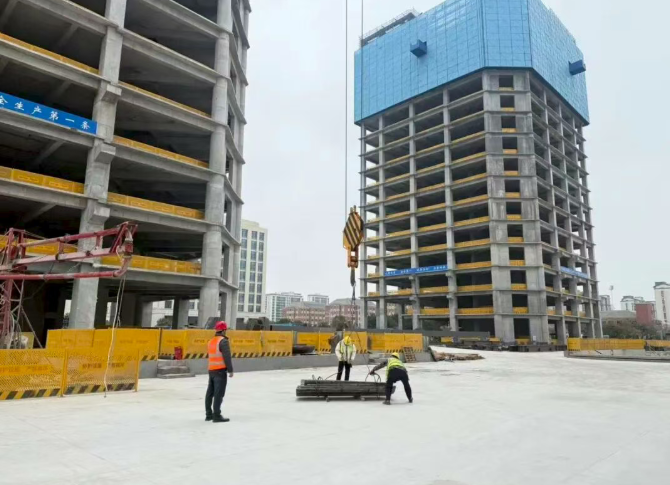

项目经理刘声辉说,通过精细化管理与技术创新双轮驱动,实现了工程节点目标提前20天达成。


作为省政府确定的“省重中之重”项目之一,
自2024年9月开工以来,项目建设团队发扬“拉得动、打得响、信得过”铁军精神,统筹调配各类资源,科学制定施工计划,全力以赴破解工期紧张、任务繁重等难题。
为保障节后迅速掀起施工高潮
春节期间项目坚持“攻坚不停工”
钢结构加工与玻璃幕墙材料生产持续运转
提前备足各类物资
加速推进节后二次结构、水电安装
钢结构连廊、幕墙工程等施工工作
刘声辉介绍道:
“目前所有后续材料已全部锁定,人员、物资、机械全面就位。预计正月初八起工人陆续返岗,正月十五全面铺开施工,全力冲刺既定工期目标。”

据了解
兴业银行金融科技产业园项目位于福州新区(长乐区)滨海体育公园东侧,东至漳江路、南为磁澳路、西至本茂路、北至王母礁路。项目总投资额约24.35亿元,总建筑面积约21万㎡,建设以金融科技研发为核心,集数据总控中心(ECC)、培训中心、客服中心和作业中心的多功能一体化综合园区。
项目建成后,将成为金融科技研发与创新的重要基地,有效集聚高水平科技人才,强化区域数字经济发展支撑,为培育壮大新质生产力、推动福州新区(长乐区)高质量发展注入持续动能。
